Rénovation énergétique : les 5 étapes à verrouiller avant que le chantier ne démarre
Publié par : Maëlle Kerhervé — Rédactrice spécialisée en bricolage
Une rénovation énergétique se joue en grande partie avant le premier coup de pioche. Un diagnostic bâclé, un devis signé trop vite ou un chauffage changé avant l’isolation, et la facture grimpe sans que le confort suive. Voici une méthode en cinq étapes pour préparer vos travaux dans le bon ordre.
Poser un diagnostic fiable avant de choisir quoi que ce soit
DPE et audit énergétique : deux outils différents
Le diagnostic de performance énergétique (DPE) attribue une classe de A à G à votre logement et donne une première photographie de sa consommation. L’audit énergétique va plus loin : il identifie les déperditions, propose des scénarios de travaux chiffrés et sert de base à certaines aides. Il est aussi exigé lors de la vente d’un logement classé F ou G. Le DPE dit où vous en êtes, l’audit explique par où avancer.

Pourquoi l’état des lieux évite d’agir à l’aveugle

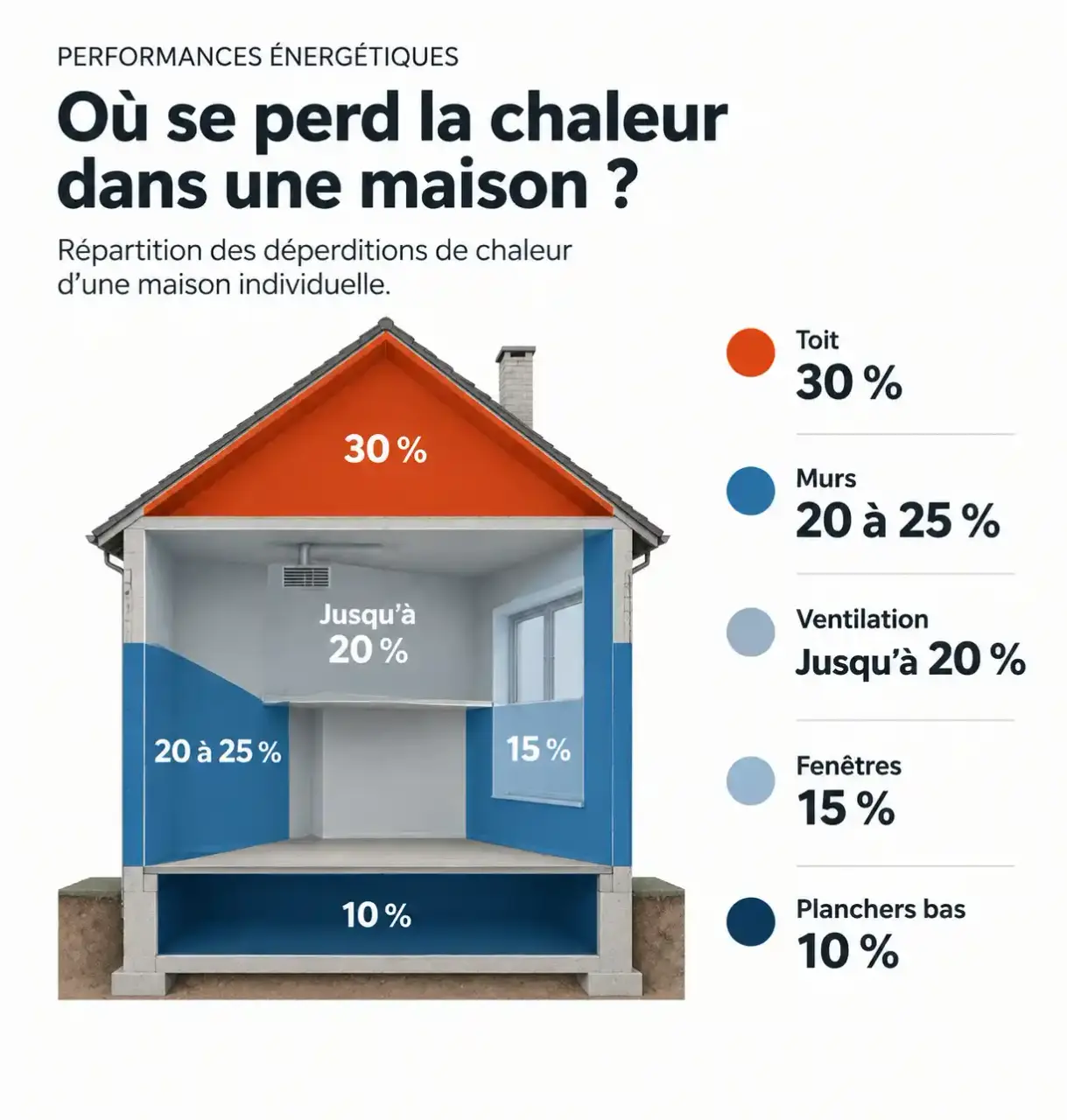

Sans diagnostic, on isole ou on chauffe au hasard. Or les pertes de chaleur ne se répartissent pas équitablement : le toit représente environ 30 % des déperditions, les murs 20 à 25 %, les fenêtres 15 %, les planchers bas 10 %, et une ventilation défectueuse jusqu’à 20 %. Investir d’abord sur les postes qui pèsent le plus est le moyen le plus sûr d’obtenir un gain visible.

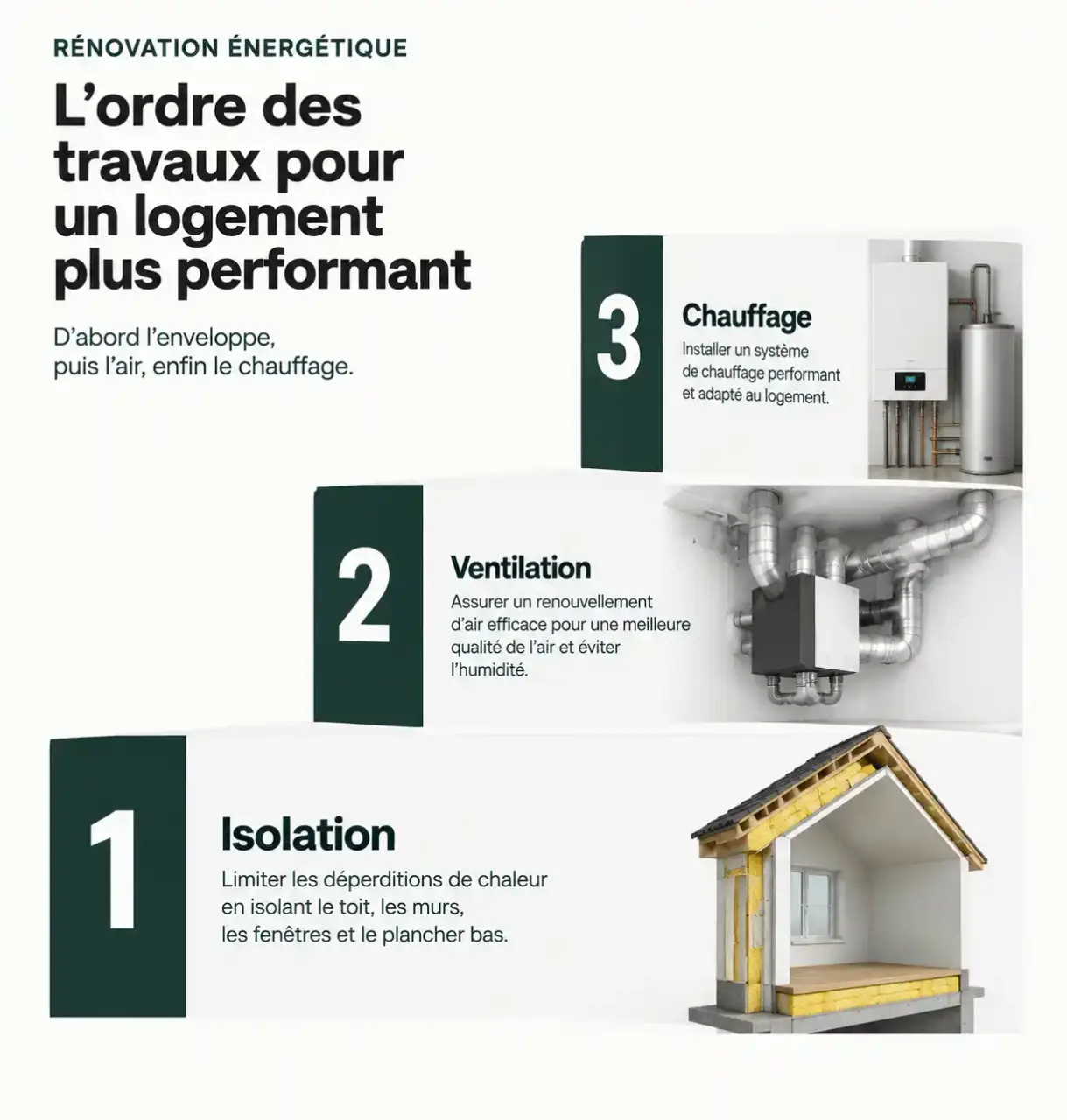

Établir l’ordre des travaux : isolation, ventilation, puis chauffage
La logique technique à respecter
L’ordre classique suit les pertes : toit, murs, fenêtres, puis plancher bas. L’isolation conditionne le dimensionnement du chauffage : une pompe à chaleur calibrée sur un logement non isolé sera surdimensionnée, donc plus chère à l’achat et moins efficace ensuite. Changer de chaudière en dernier permet de choisir une puissance adaptée.

Ventiler après avoir isolé
Un logement mieux isolé renouvelle moins son air naturellement. Sans ventilation adaptée (VMC hygroréglable ou double flux), l’humidité s’accumule et les moisissures apparaissent. La ventilation fait donc partie du projet dès le départ, pas de la liste des options.
Pensez votre maison comme une échelle : chaque barreau supporte le suivant. Si l’un manque ou cède, on monte quand même, mais en risquant la chute. L’isolation est le premier barreau, la ventilation le deuxième, le chauffage le troisième, et sauter une marche coûte souvent plus cher que de la gravir dans l’ordre. Cette image aide aussi à arbitrer entre gestes isolés et rénovation globale : le bouquet de travaux revient à monter plusieurs barreaux d’un coup, avec des aides plus élevées et un gain énergétique plus net.
Construire un budget et un plan de financement réalistes
Listez tous les postes, y compris ceux qu’on oublie : étude thermique, diagnostics, finitions, remise en état des pièces. Prévoyez ensuite 10 à 15 % du budget total pour les imprévus, fréquents dans l’ancien (amiante, plomb, structure).
Côté aides, plusieurs dispositifs peuvent se combiner : MaPrimeRénov’, certificats d’économies d’énergie (CEE), éco-PTZ jusqu’à 50 000 € sans intérêts sur 20 ans, et TVA à taux réduit. Les règles évoluent régulièrement et les taux de TVA (5,5 % ou 10 % selon les travaux) varient selon la nature du chantier : vérifiez-les avant de signer. Point à retenir : déposez votre dossier d’aides avant de signer le devis, sinon l’aide peut être refusée. Les économies sur vos factures faciliteront ensuite l’autofinancement du reste à charge.
Pour approfondir d’autres aspects pratiques de vos chantiers, vous pouvez consulter ce site et compléter votre préparation.
S’entourer des bons interlocuteurs et sécuriser les devis
Se faire accompagner
Les conseillers France Rénov’, plus de 1 000 sur le territoire, offrent un conseil public gratuit. Pour une rénovation d’ampleur, un rendez-vous avec eux est exigé, et un accompagnateur agréé (Mon Accompagnateur Rénov’) peut vous guider dans les démarches. Un maître d’œuvre peut aussi coordonner les corps de métier.
Choisir un artisan RGE et comparer les devis
La qualification RGE conditionne l’éligibilité aux aides : vérifiez-la dans l’annuaire officiel, ainsi que l’assurance décennale. Demandez au minimum trois devis, et comparez-les poste par poste : matériaux, résistance thermique, surfaces traitées, délais, conditions de paiement. Méfiez-vous du démarchage insistant et des offres « gratuites » trop belles pour être vraies.
Autorisations, planning et réception : les derniers verrous
Selon les travaux, une déclaration préalable peut être nécessaire, notamment pour modifier une façade ; consultez le plan local d’urbanisme. En copropriété, les travaux en façade demandent l’accord de l’assemblée générale. Dans un logement ancien, des diagnostics amiante ou plomb peuvent s’imposer.
Prévoyez un planning avec des marges entre les corps de métier : un retard d’un artisan décale tous les autres. À la fin du chantier, la réception se formalise par un procès-verbal, avec ou sans réserves. La garantie de parfait achèvement couvre les désordres signalés pendant un an. Enfin, un nouveau DPE permet de mesurer le gain réel obtenu. L’enjeu est aussi patrimonial : un passage de la classe F à C peut accroître la valeur du bien de 10 à 20 %, et les logements classés G sont déjà interdits à la location depuis le 1er janvier 2025, les F suivant à partir de 2028 et les E à partir de 2034.
- Rénovation énergétique : les 5 étapes à verrouiller avant que le chantier ne démarre - 31 octobre 2026
- Estimation des travaux d’une maison avant achat : le budget qui évite de payer 30 % de trop - 30 octobre 2026
- Vinaigre blanc piscine : utile contre le calcaire, pas pour rattraper une eau verte - 29 octobre 2026
